[业务知识]研发管理 开发过程管理

开发过程管理,主要面向开发人员的管理。其核心目的,是通过一个项目管理软件,来管理不同项目,然后通过项目的里的工作项,了解开发人员的工作量,效率,从而来管理开发人员,合理调配开发人力。

名词解释

项目:一系列独特的、复杂的并相互关联的活动,这些活动有着一个明确的目标或目的,必须在明确的起止时间、预算、资源限定内,依据规范完成。

迭代:重复反馈过程的活动,其目的通常是为了逼近所需目标或结果。是产品开发时,对项目的拆分。每一次对过程的重复称为一次“迭代”,而每一次迭代得到的结果会作为下一次迭代的初始值。开发项目中的迭代,往往是指产品版本的迭代,比如要实现一个产品最终版可能要三次迭代,第一次迭代实现基本原型,第二次迭代实现能用,第三次迭代的目标就是好用,这种情况下,迭代就和阶段、冲刺类似,而大多情况下,一个迭代,往往指一个产品已经具备了1 2 ..5...项功能,下一次迭代就是优化或追加功能。

冲刺:敏捷开发里的名词,和迭代类似。时间周期更短的阶段,一般在开发中为了快速出部分原型效果。

积压板:微软的tfs里的工具,主要可以用于在项目里存放idea,各种需求或想法。简单来说,记录一些idea的便签。

工作项:将需求分拆为一个个小的具体工作名词,开发任务。比如 “首页-导航栏”,“首页-登录按钮”。基本工作项就是一个开发的最小单元,当然这是理想化的时候,很多时候分不到这么细。简单来说,就是一件件要做的事。

一个项目,可能被拆分为多个冲刺,每个冲刺里的需求,被拆分为多个工作项。

项目>冲刺>工作项。(需求可被直接存放在项目里,也可以在冲刺里)

生命周期

项目干系人:参与该项目工作的个体和组织。简单来说,就是项目里干活的,和管理干活的那拨人。

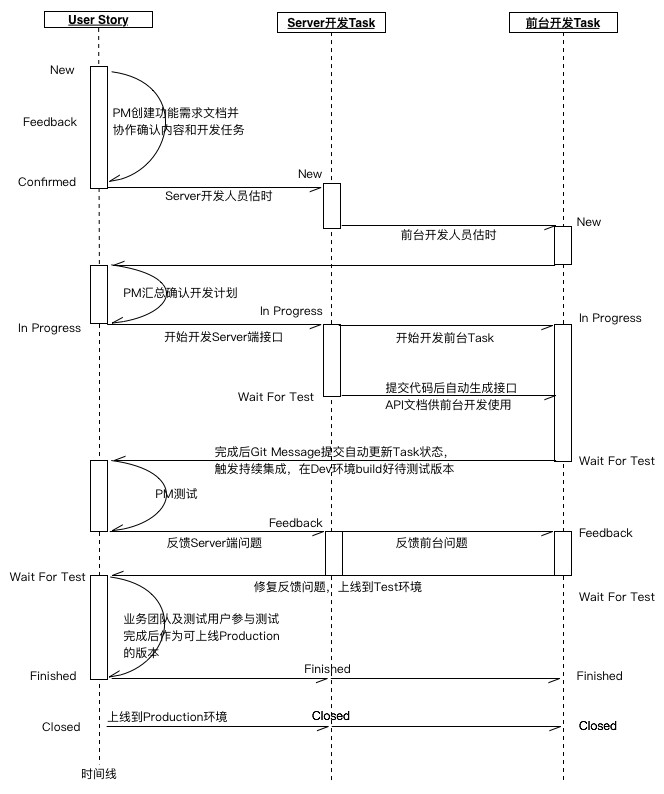

一次冲刺的相关流程

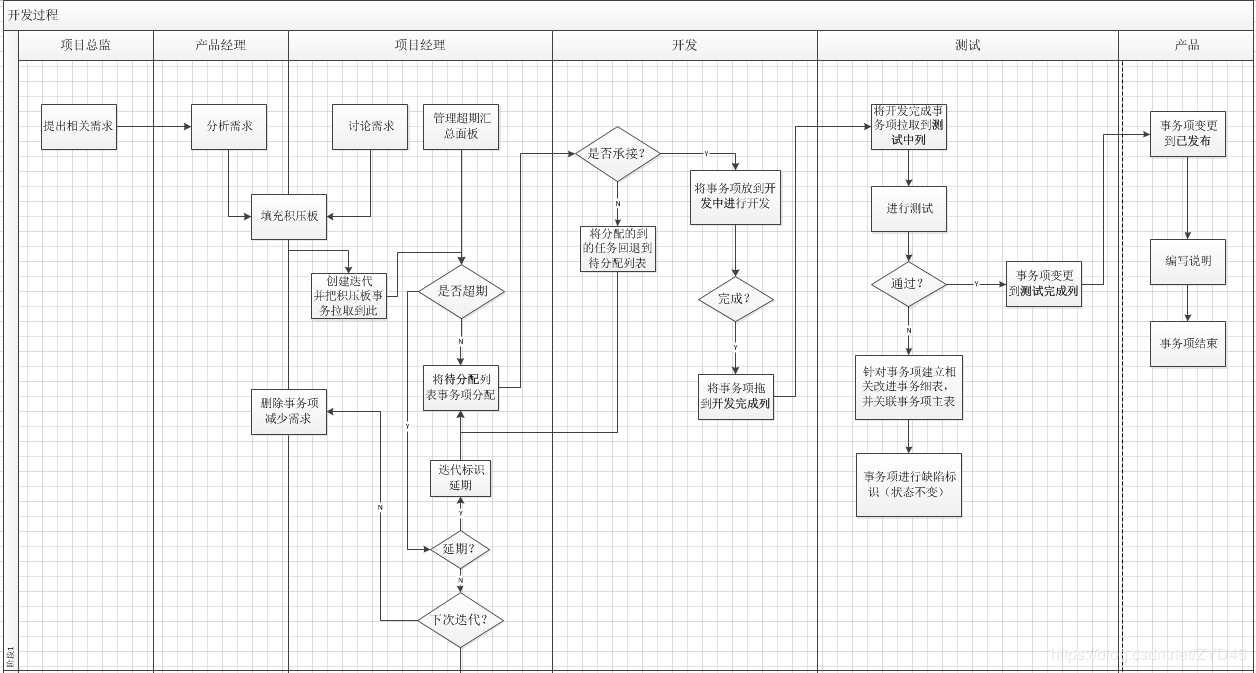

某一次冲刺里的流程

整个敏捷开发思想核心,是为了快。

快速的迭代,快速出一个版本,先用一个有核心功能的版本出来,然后再在后面的冲刺里,丰富这个功能。每次聚焦一个核心,然后不断迭代,扩充这个核心。

有的公司团队,使用的敏捷开发是按照,功能点拆分的方式,不同团队开发不同模块之类的,最后拼装在一起,类似于拼图模式。

而我们采用的是一种滚雪球的方式:把所有需求列出来后,抓住最核心的需求优先开发。到了下一冲刺,再根据已开发的核心需求,看其周边需要或配套的需求进行开发。在冲刺1,团队开发出一个,基础可以用的产品,冲刺2后,弄出一个略微丰富的产品。到了冲刺3,开发出一个好用的,功能丰富的产品。

个人经验

以下这些经验,主要偏向作为项目经理的思考的。

在冲刺或迭代启动会时,那份启动文档,一定要写明此次迭代(或冲刺)的目标。比如:为了让XX功能使用起来、将XX页面展示、显示xx信息等。这么做的好处是,在冲刺总结会时,可以用来评审此次的冲刺是否成功,也有利于总结文章。

偏差管理。如果项目组员在执行工作项(尤其是开发人员),后来发现和项目指定计划有偏差,不要立即“批评”组员的开发错误。而是,先询问其处理偏差的原因,若是反馈因为沟通理解的原因,可以记录下来(主要记录在哪个点上沟通出现问题),防止下次项目再犯。若是由于组员有自己的思考理解,“有意”处理成这样。要先鼓励他,项目经理表明自身的态度,欣赏他有独立思考能力,然后再沟通,进行“纠偏”。若是当时不小心气上头,骂了组员,后面私下抽空(最好是次日),可以沟通下“自己回去又想了下,你说的也有道理。不过,目前的项目应该是xxx”。道理很简单,每次做完一个项目,项目成员都应该有成长,无论是你引导的,还是他自发的,否则他永远不成长,你就永远要每次划分很细工作项,时刻盯着他。

以的下是我们在执行敏捷开发时,遇到的问题:

1. 工作项在实际开发拖拽使用时,由于开发人员对单独模块不了解,所以几个项都一并开发(比如,把一个页面拆分成了四个工作项:顶部工具栏、中部banner显示、左侧tab面板、中间状态列。开发人员,在开发时,非先单独开发完【顶部工具栏】,再去开发【中部banner显示】,而是在搭建整个页面时,每项都有涉猎)。造成项目经理在看迭代版(故事墙)时,看到某个开发人员有好几项都在并线开发,然后这几项周期显得很长。

A:我们考虑,在开发某些工作项时,尤其是有关联关系的工作项,优先将目前手上,正主力开发的工作项拖动到【开发中】 故事列,等这一项完成了,又着手关联的那个工作项时,再将其拖入到【开发中】

2.工作项优先级和开发顺序的理解。在分析阶段,某个工作可能就是一个需求点A,觉得比较重要就会用高优先级标识。而在后面开发时,为了实现【工作项A】,要先去开发优先级低的【工作项B】。如果一个冲刺里,有大量的这种A/B矛盾,后面在时间点不够下,对于需求砍断很棘手

A: 在将需求点进行设计,并拆分为工作项时,要有个技术把关,知道哪些工作项要拆分的重点。并且,在项目时间不充裕的情况下,要进行每日站立会议,目的就是为了及时反馈开发人员,真正在开发的工作项,帮其处理这些A/B优先级问题。

3.前期项目经验不足,或者对开发人员能力评估不够,冲刺里工作项如何合理安排?才能按时高质量完成项目?

A:进行冲刺安排工作项时,优先安排一整个完整业务单元的相关工作项。如果时间点确定(基本也是冲刺的出发点,短时高效),那工作项安排上宁多勿少,可以将下轮冲刺的部分工作项安排进来。因为安排工作项也是个费时费力的活,宁可到时间点,开发人员对于部分工作项未完成,也不可提前完成冲刺(除非该冲刺是最后一轮)。

部分参考资料:

arnoldwang,《创业团队的项目管理,如何面向开发人员优化》
